Neubau unserer Kläranlage

Eine moderne, leistungsfähige Kläranlage ist die Grundlage für sauberes Wasser, den Schutz unserer Umwelt und eine zuverlässige Abwasserentsorgung – heute und für kommende Generationen.
Deshalb investieren wir gemeinsam in die Zukunft: Mit der Planung, dem Bau und der Finanzierung einer neuen, zukunftsfähigen Kläranlage schaffen wir eine nachhaltige Lösung für unsere Gemeinde.

🔍 Was Sie hier finden:

  • Hintergrundinformationen zum Projekt und zur Notwendigkeit des Neubaus
  • Aktueller Projektstand mit Zeitplan, Baufortschritten und Fotos
  • Transparente Informationen zu Kosten und Finanzierung
  • Mitteilungen & Neuigkeiten, damit Sie immer auf dem Laufenden bleiben

🛠️ Diese Seite befindet sich im Aufbau
Bitte beachten Sie: Diese Seite wird aktuell noch aufgebaut und laufend erweitert.
In den kommenden Wochen fügen wir weitere Inhalte, Pläne und aktuelle Informationen hinzu.

📌 Schauen Sie gerne regelmäßig vorbei – wir halten Sie stets auf dem neuesten Stand!

Aktuelles

Hier werden aktuelle Meldungen, Fortschrittsberichte und wichtige Hinweise zum Projekt veröffentlicht. Die Informationen werden regelmäßig ergänzt und aktualisiert.

1. Juni 2026

Sachstand Neubau der Kläranlage – Aktueller Stand der Planungen

Liebe Bürgerinnen und Bürger,
unsere große Zukunftsmaßnahme „Neubau der Kläranlage“ macht weitere Fortschritte. Mir ist es wichtig, Sie als Bürgermeister regelmäßig, transparent und nachvollziehbar über den aktuellen Sachstand und die nächsten Schritte zu informieren.
Bereits in den Bürgerversammlungen 2024 sowie im November 2025 wurden die Bürgerinnen und Bürger über den Stand der Planungen und die notwendigen vorbereitenden Untersuchungen informiert. In den vergangenen Monaten konnten nun weitere wichtige Schritte abgeschlossen werden.
Messprogramm abgeschlossen
Im ersten bzw. zweiten Quartal 2026 wurde das notwendige Messprogramm an der bestehenden Kläranlage abgeschlossen. Dieses Messprogramm war erforderlich, um die tatsächlichen Zuflussmengen, Schmutzfrachten und Belastungen im Einzugsgebiet genau zu ermitteln.
Parallel dazu wurde eine umfassende Schmutzfrachtberechnung durchgeführt. Hierbei wurden die Abflussmengen und Belastungen aus dem gesamten Einzugsgebiet der Kläranlage betrachtet und bewertet.
Die Ergebnisse fließen aktuell in die Entwurfs- und Ausbauplanung der neuen Kläranlage ein.
Auf Grundlage der nun vorliegenden Daten konnte die ursprünglich angenommene Ausbaugröße der Kläranlage von 7.500 Einwohnerwerten (EW) auf 7.000 Einwohnerwerte (EW) angepasst werden. Nach aktuellem Stand gehen die Fachplaner davon aus, dass diese Ausbaugröße ausreichend und wirtschaftlich sinnvoll ist.
Entwurfsplanung beim Wasserwirtschaftsamt

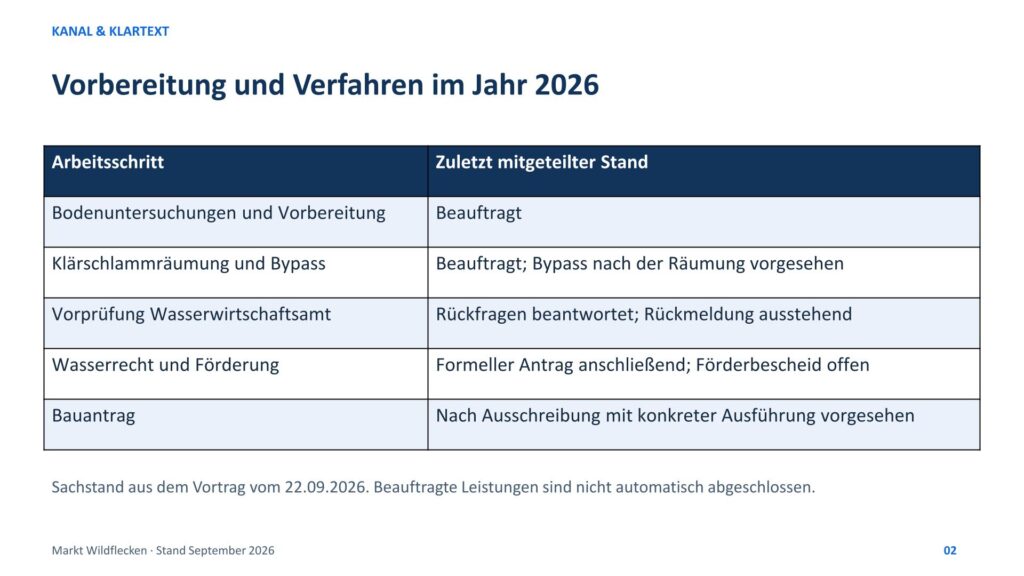

Die Entwurfsplanung wurde im April 2026 zur Vorprüfung beim Wasserwirtschaftsamt eingereicht. Derzeit stimmt das Ingenieurbüro ARZ gemeinsam mit dem Wasserwirtschaftsamt die geplanten Bauwerke, technischen Anlagen und die Ausbaugröße der neuen Kläranlage ab. Die bisherigen Abstimmungen verlaufen positiv und konstruktiv.
Im nächsten Schritt folgen:

  • der Antrag auf wasserrechtliche Genehmigung,
  • der Bauantrag,
  • sowie die weitere Detailplanung der Gesamtmaßnahme.

Zusätzliches Regenüberlaufbecken erforderlich
Im Zuge der Planung und der Berechnungen wurde außerdem festgestellt, dass ein zusätzliches bzw. größeres Regenüberlaufbecken notwendig wird.
Geplant ist ein neues Regenüberlaufbecken mit rund 2.000 m³ Speichervolumen im Bereich der Dorfwiese vor der bestehenden Kläranlage Wildflecken. Dieses ersetzt das bestehende ältere Becken aus der Zeit des Dritten Reiches und ist für die zukünftige sichere Ableitung und Zwischenspeicherung von Mischwasser erforderlich.
Diese zusätzliche Maßnahme stellt einen nicht unerheblichen zusätzlichen Kostenfaktor innerhalb der Gesamtmaßnahme dar, ist jedoch aus wasserwirtschaftlicher und technischer Sicht notwendig.
Informationen im Marktgemeinderat
In der Sitzung des Marktgemeinderates am 02.06.2026 wird die Klärschlammentsorgung aus dem 2. Teich in Oberbach beschlossen.
In der Sitzung des Marktgemeinderates am 16. Juni 2026 werden:

  • das Ingenieurbüro ARZ,
  • sowie der betreuende Mitarbeiter der BayernGrund

den aktuellen Stand der Planungen, die Entwurfsplanung sowie die weiteren Schritte erläutern.
Vorbereitung des Baufeldes läuft bereits
Parallel zur Planung laufen bereits erste vorbereitende Maßnahmen.
So wurden bereits:

  • Baugrunduntersuchungen durchgeführt,
  • erste Rodungsmaßnahmen entlang geplanter Trassen vorgenommen,
  • sowie Angebote für die notwendige Klärschlammentsorgung eingeholt.

Im Bereich der bestehenden Teichkläranlage Oberbach ist die Räumung des zweiten Klärteichs vorgesehen.
Besonders erfreulich ist hierbei, dass die Untersuchungsergebnisse des Klärschlamms sehr positiv ausgefallen sind. Dadurch kann ein Großteil des Schlamms landwirtschaftlich verwertet werden und muss nicht kostenintensiv thermisch entsorgt werden. Dies führt zu erheblichen Kosteneinsparungen gegenüber den ursprünglich angenommenen Entsorgungskosten.
Zusätzlich ist geplant, den mittleren Klärteich, auf dessen Fläche künftig Teile der neuen Kläranlage entstehen sollen, bereits in diesem Jahr trockenzulegen, um das spätere Baufeld vorzubereiten. Die notwendigen Abstimmungen hierzu laufen bereits mit den zuständigen Fachbehörden.
Weitere Schritte und Bürgerinformation
Im Juli 2026 wird sich der Marktgemeinderat in nichtöffentlicher Sitzung intensiv mit den Themen:

  • Finanzierung,
  • Verbesserungsbeiträge,
  • Gebührenentwicklung
  • und Refinanzierung der Gesamtmaßnahme

beschäftigen und einen Beschluss darüber fassen.

Anschließend ist für September 2026 eine Bürgerinformationsveranstaltung gemeinsam mit dem beauftragten Satzungsbüro vorgesehen. Dort sollen die Bürgerinnen und Bürger umfassend über die Finanzierung und die weiteren Schritte informiert werden.
Wie bereits angekündigt, ist vorgesehen, die notwendigen Satzungen noch in diesem Jahr zu erlassen. Der erste von insgesamt vier geplanten Abschlägen soll im vierten Quartal 2026 erhoben werden. Die Schlussabrechnung erfolgt nach aktuellem Stand im fünften Jahr, nach Abschluss der Gesamtmaßnahme.

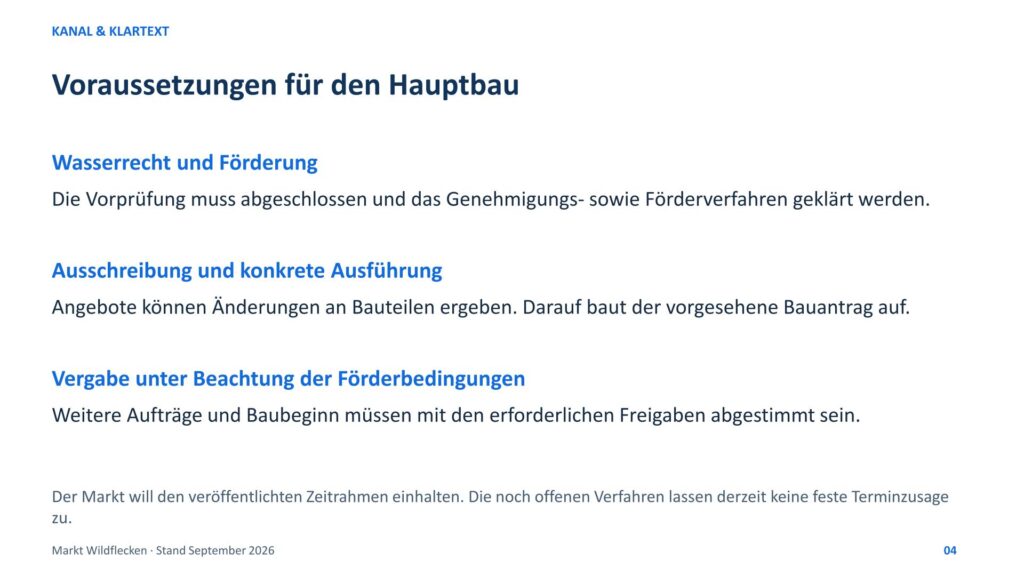

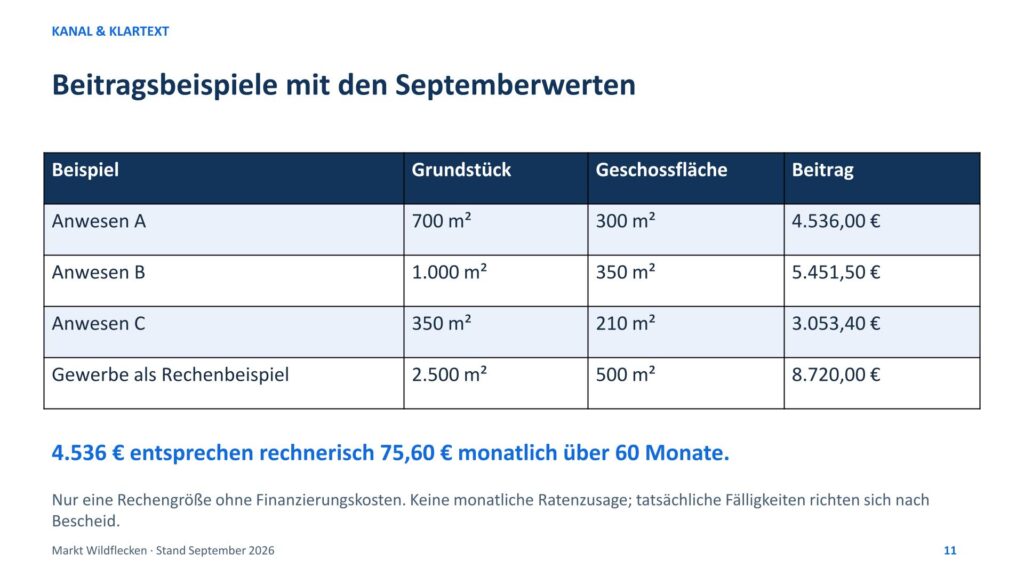

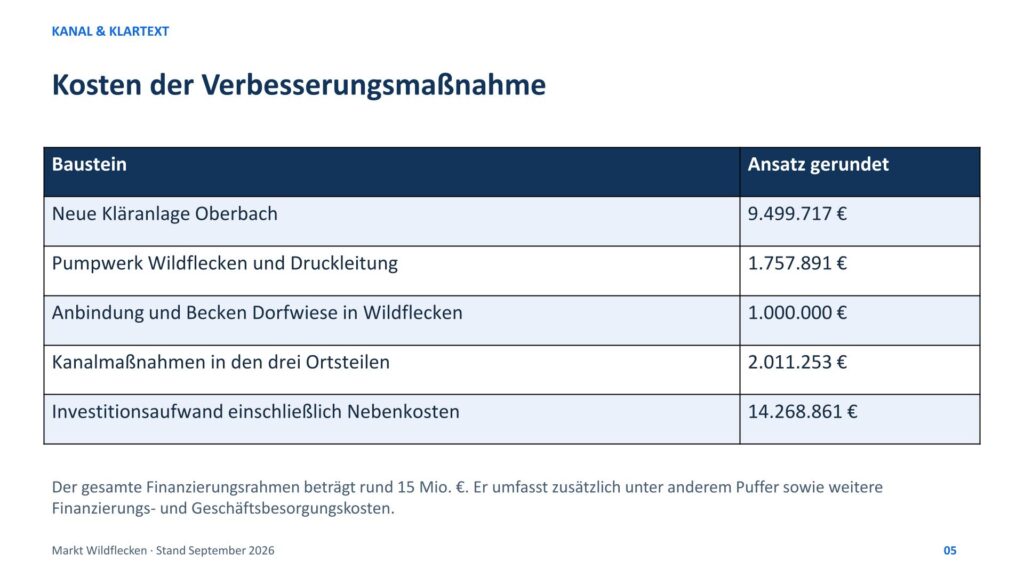

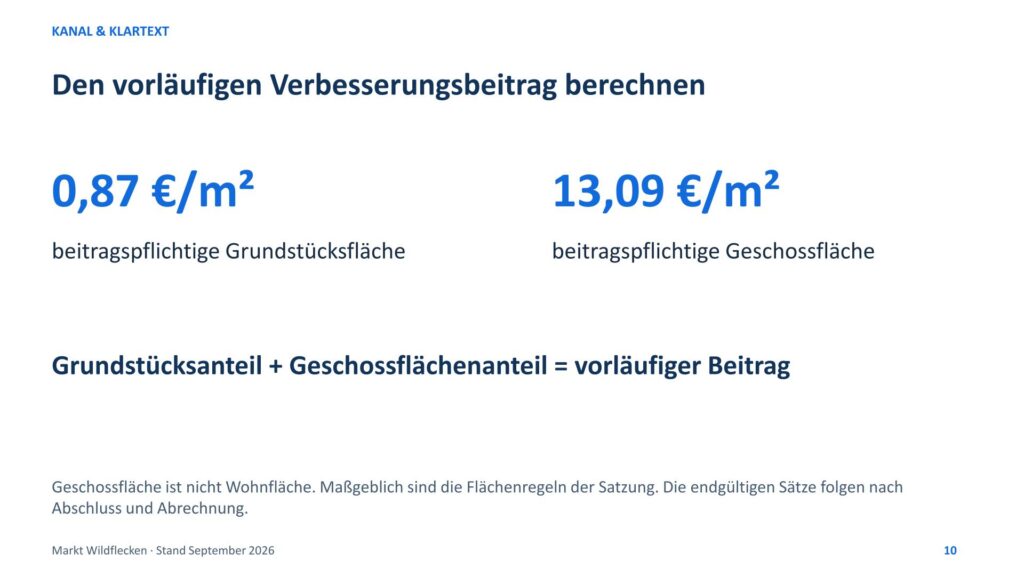

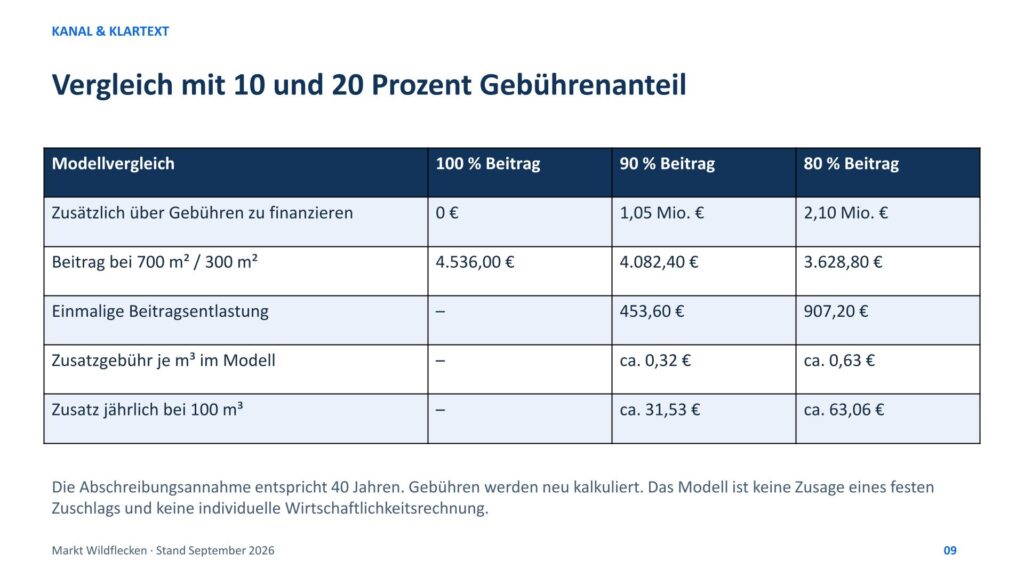

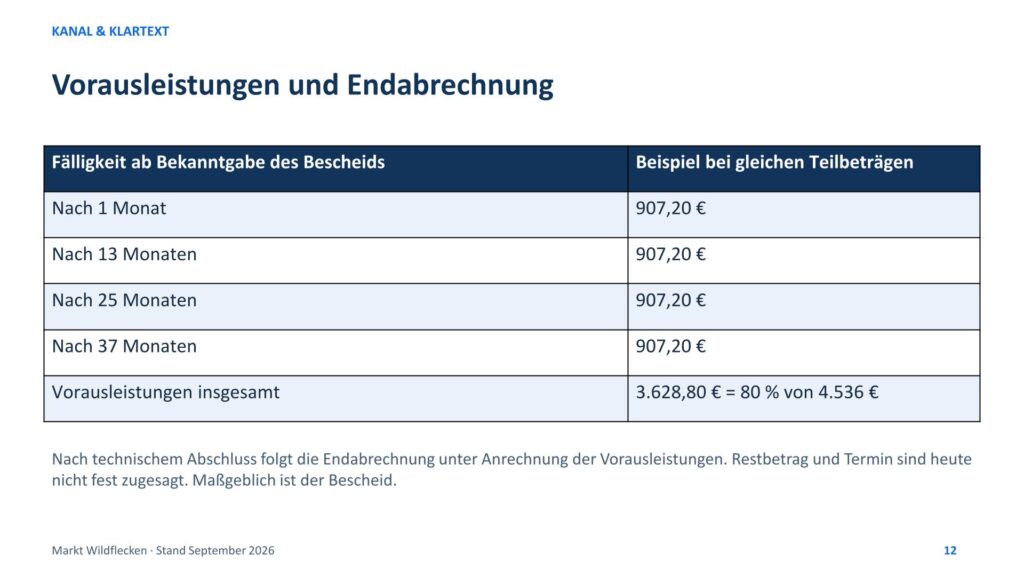

Sobald die laufende Entwurfsplanung sowie die Abstimmungen mit dem Wasserwirtschaftsamt abgeschlossen sind, werden auch die auf der Homepage veröffentlichten Unterlagen zum Projekt aktualisiert. Insbesondere der Bauzeitenplan sowie die bisherigen Kostenberechnungen entsprechen aufgrund der neuen Erkenntnisse und zusätzlichen Maßnahmen nicht mehr vollständig dem aktuellen Stand.
Auch die vorläufigen Berechnungen zu Beiträgen und Kosten werden derzeit gemeinsam mit dem beauftragten Satzungsbüro überarbeitet und an die aktuellen Planungsstände angepasst.
Mit dem Abschluss der Untersuchungen, den vorbereitenden Maßnahmen und der laufenden Entwurfsplanung hat der offizielle Start der Gesamtmaßnahme bereits begonnen. Jedoch handelt es sich hier nur um vorbereitende Maßnahmen, der eigentlich Bau darf erst nach Erhalt der Wasserrechtlichen Genehmigung, der Baugenehmigung und insbesondere nach Eingang des rechtskräftigen Förderbescheids gem. RZWas durch das WWA KG beginnen.

Daniel Kleinheinz
Erster Bürgermeister

Alle wichtigen Termine im Überblick:

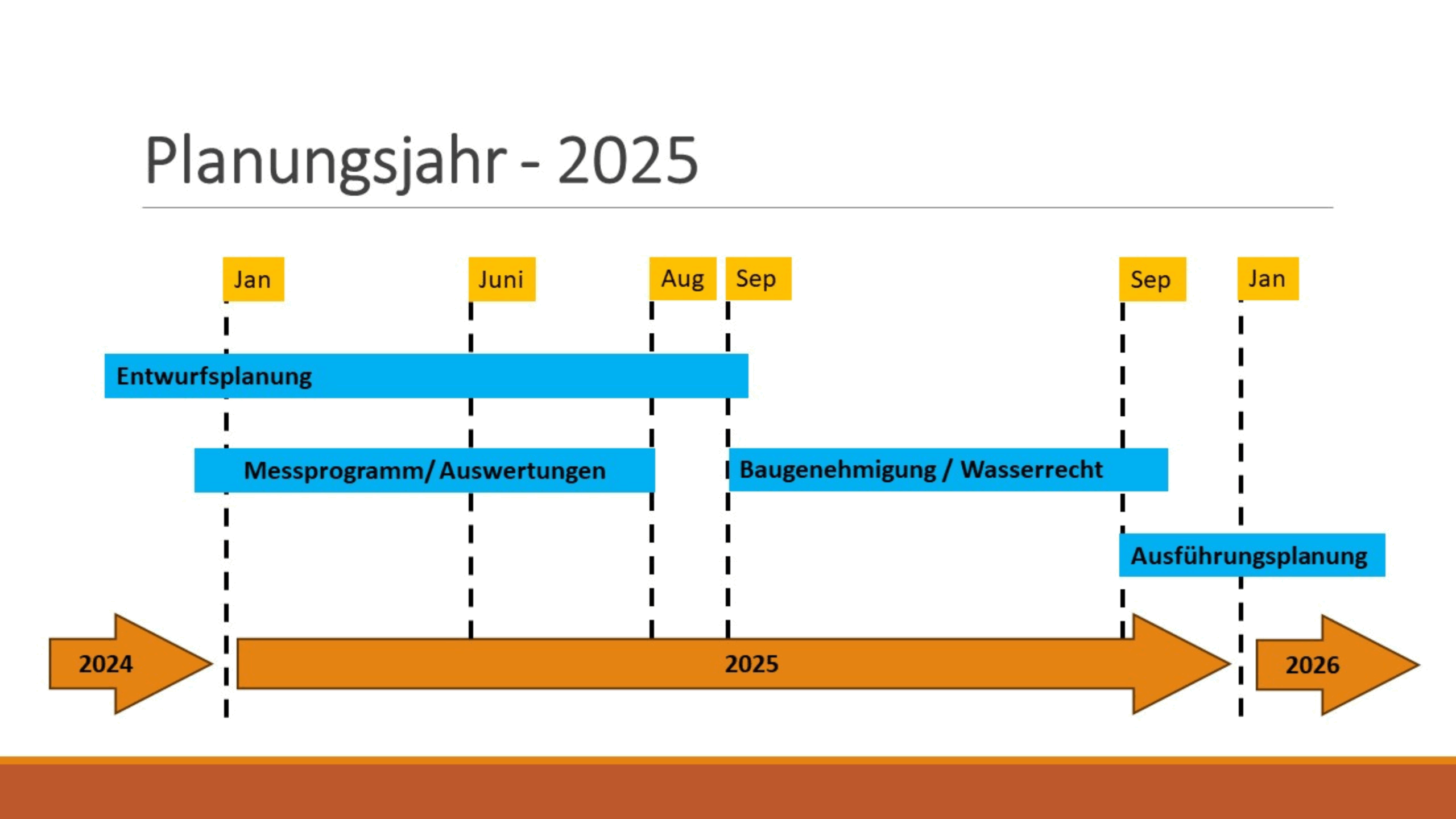

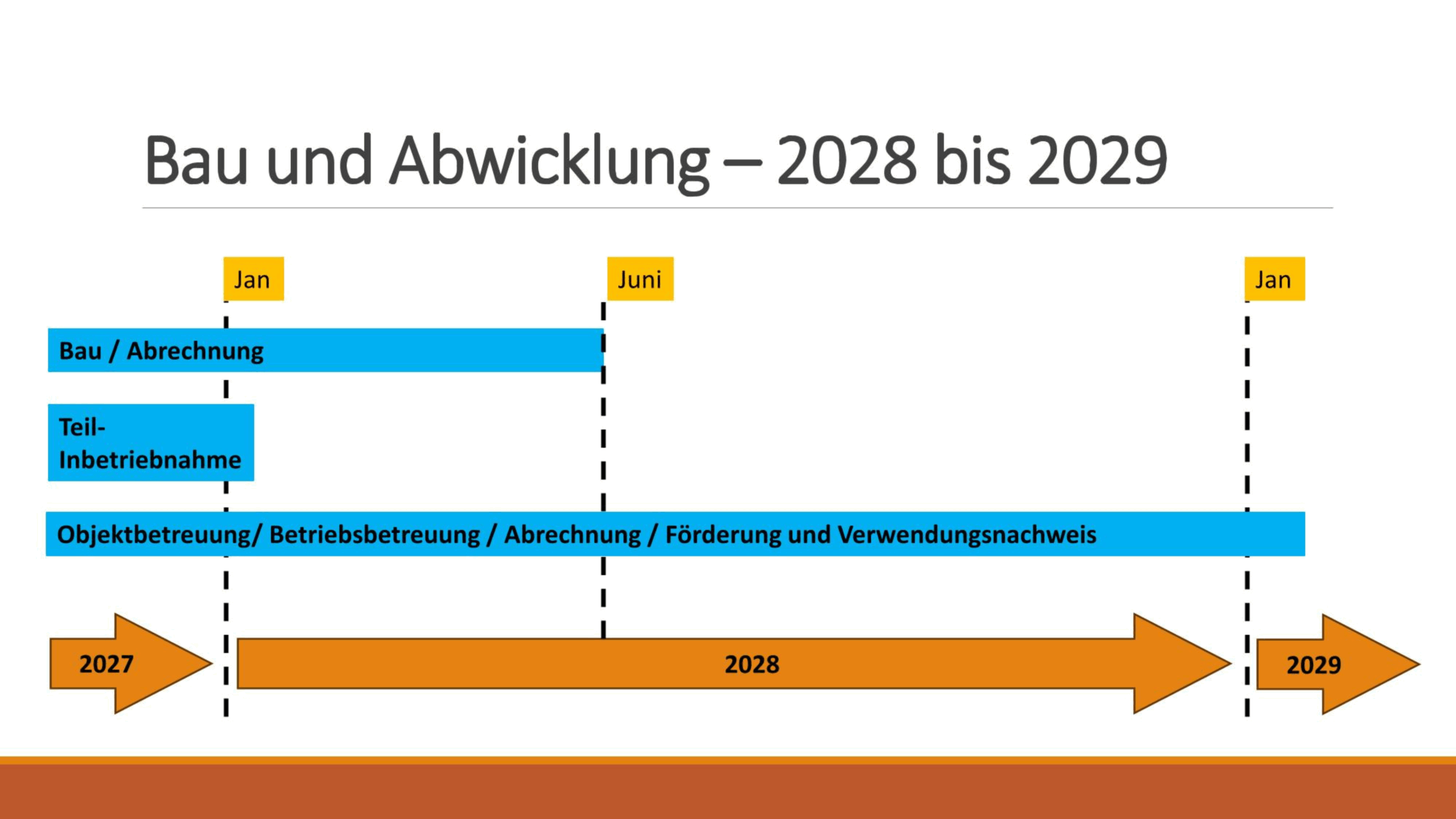

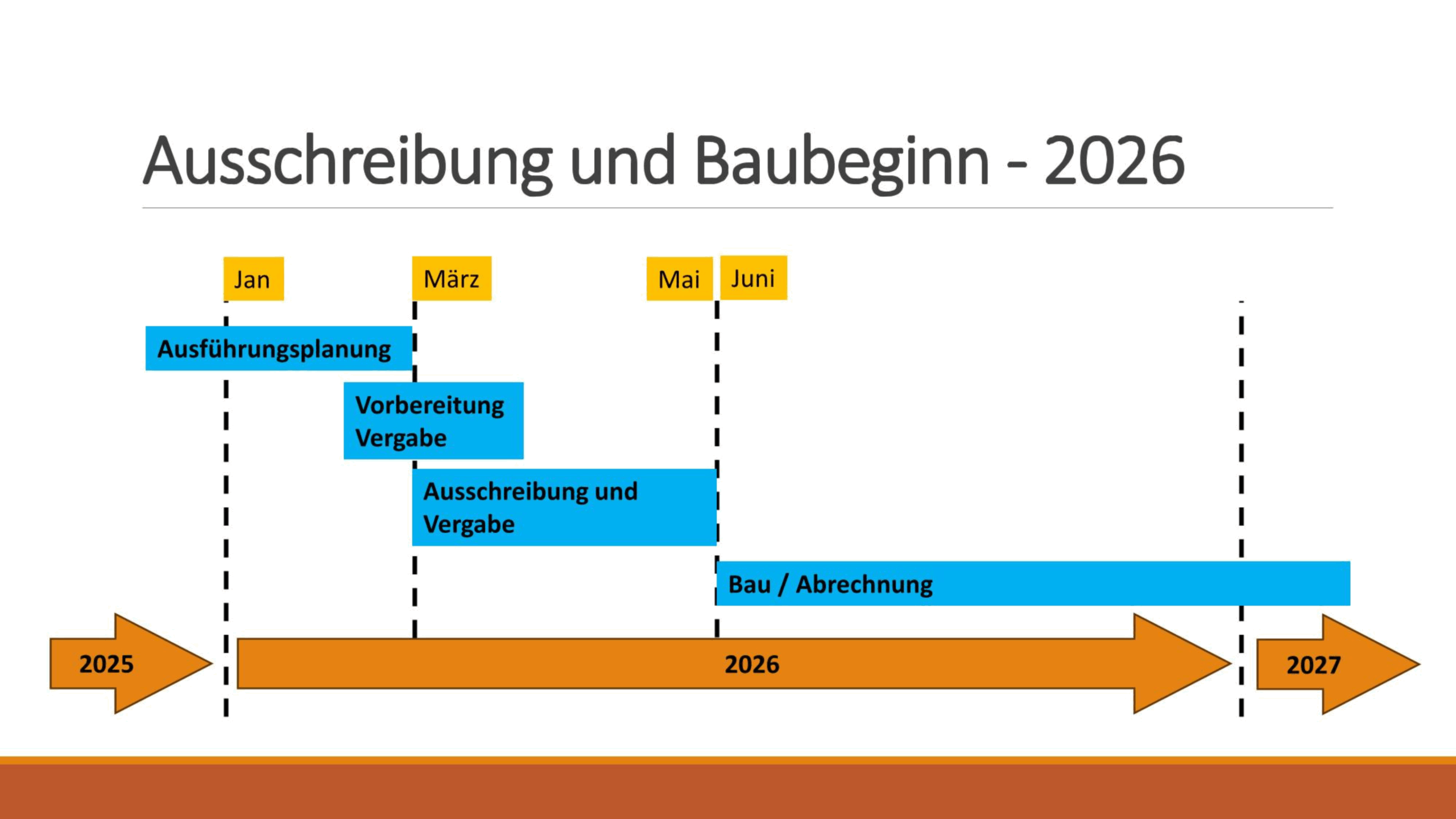

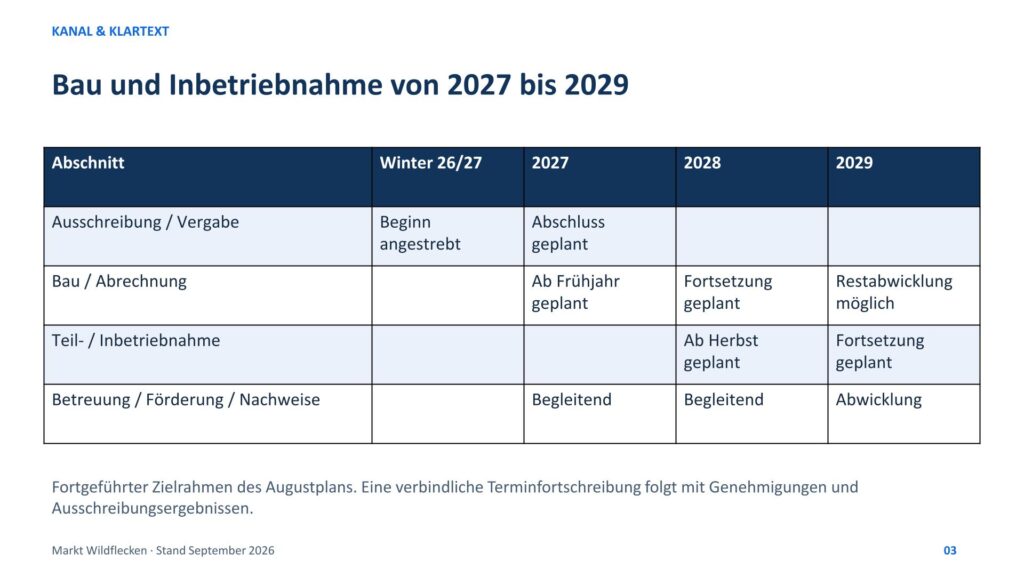

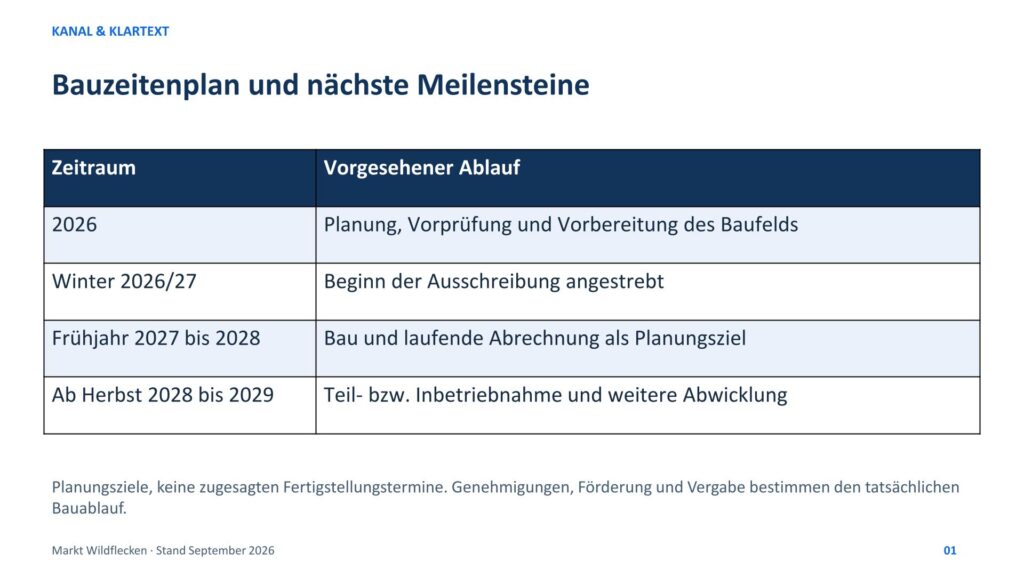

Der Bauzeitenplan zeigt Ihnen die einzelnen Projektphasen – von der Planung bis zur Inbetriebnahme der neuen Kläranlage. Werfen Sie einen Blick auf die übersichtlichen Grafiken zum Zeitplan – hier auch als Download: Bauzeitenplan Kläranlage

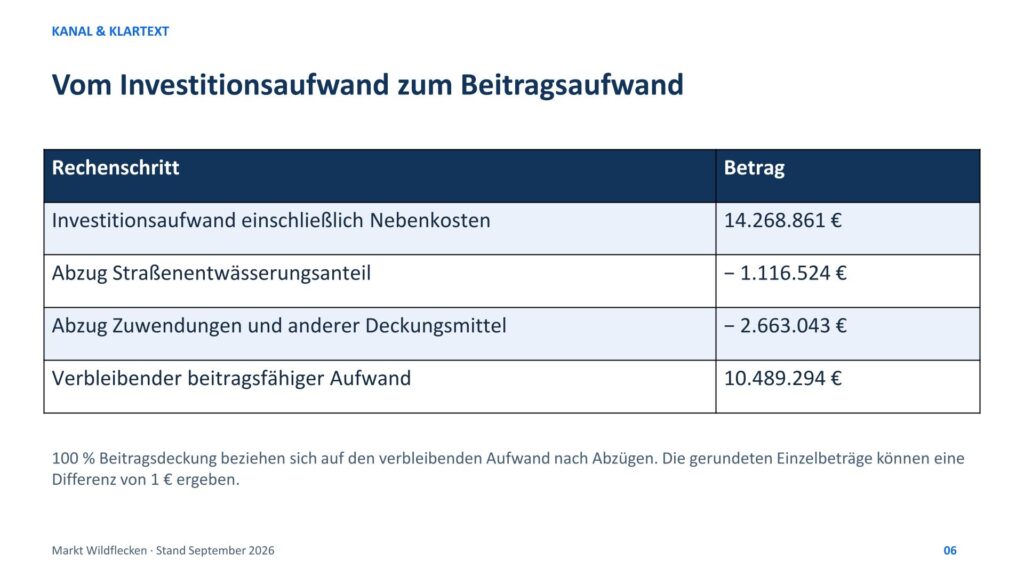

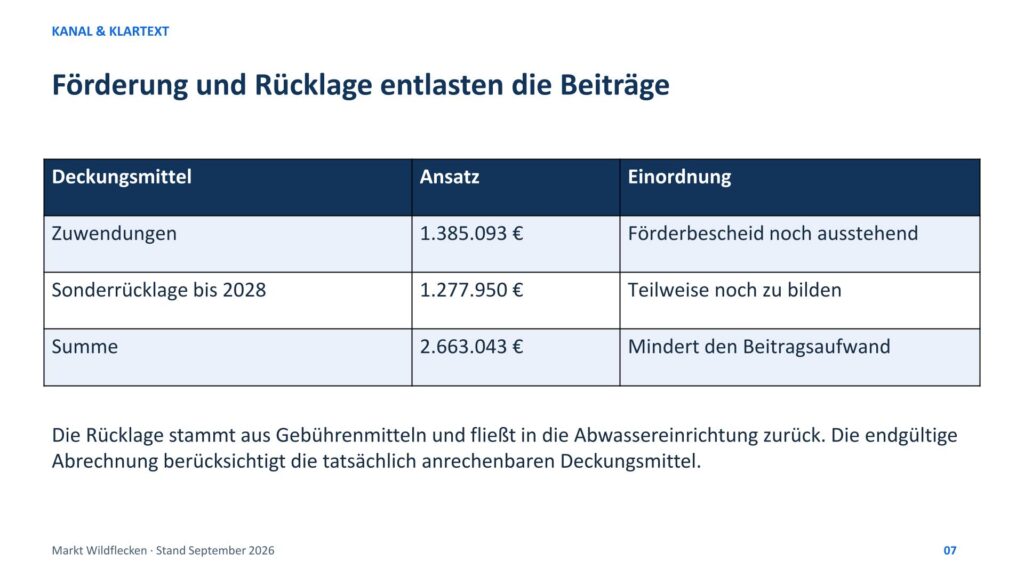

Die Übersicht zeigt die Zusammensetzung der Gesamtkosten und die vorgesehenen Finanzierungsquellen. Die vollständige Darstellung steht hier zum Download bereit: Kläranlage – Finanzierung der Entwässerungseinrichtung

Musterberechnung Verbesserungsbeitrag
Anhand eines Beispiels wird die Berechnung des voraussichtlichen Verbesserungsbeitrags veranschaulicht.
Hier zum Download: Kläranlage – Beispielrechnung Verbesserungsbeiträge

Hier finden sich bereits veröffentlichte Unterlagen und Beschlüsse zum Projekt, beispielsweise Auszüge aus Sitzungsprotokollen oder Informationsschreiben. Die Dokumente stehen als PDF zum Download bereit.

Bildergalerie

Coming soon – Die Bildergalerie bietet aktuelle Aufnahmen rund um das Projekt – von der Planung über den Baufortschritt bis zur Fertigstellung der neuen Kläranlage.
